Příčky, hydroizolace, vnitřní rozvody vody a kanalizace
Od posledního příspěvku uběhlo v řece vody jako voda, bohužel v pracovním a stavebním zápřahu nebylo čas psát příspěvky, takže je čas až nyní.
Ihned po dokončení střechy jsme začali s navařováním hydroizolace pod příčky a se založením příček. Po založení následovalo kompletní vyzdění, jak jinak než svépomocí. Trvalo to trochu déle, než jsme plánovali, zdilo se hlavně po práci, a ještě nám do toho se ženou vstoupil náš svatební den, nicméně to lépe doufáme, že je to uděláno.
Po vyzdění příček jsme nakoupili hydroizolaci a izolaci proti radonu a pustili jsme se do celoplošného navařování izolace ve dvou vrstvách. Nejprve proti radonu, pak proti vlhkosti.
Po té, co byla hydroizolace položena, jsme nelenili a pozvali jsme firmu na realizaci vnitřních odpadů, rozvodů vody, rozvaděče pro podlahové topení, přípravu pro tepelné čerpadlo, propojení vnitřní a venkovní jednotky. Všechny tyto vnitřní rozvody nám naštěstí dělala jedna firma. Připravili nám i odvětrávání radonu, odvětrání kanalizace, osazení závěsných jednotek pro toalety. Nejen, že nám toto všechno udělali, ale již nám v baráku po otočení stavebního kohoutku teče voda z vodovodního řadu. Tomu se říká důvod k oslavě.
Dále se propojila venkovní kanalizace do jednoho vstupu pro DČOV, stejně tak se položil a zakopal přívodní kabel od ČEZ rozvaděče do baráku.
Elektrika, okna, garážová vrata
Není dne, kdy bychom nebyli na stavbě. Pokračujeme a připravujeme otvory pro elektro krabičky a stejně tak drážkujeme pro kabely. Kabely si taháme jak jinak než sami, samozřejmě po důkladné rozvaze, kde co bude a konzultaci s elektrikářem. Taháme kabely jak zásuvky, osvětlení, tak ovládání žaluzií, přípravu pro venkovní saunu a vířivku do budoucna. Umisťujeme hlavní rozvaděč do baráku a podružný do dílny. K těmto kabelům taháme samozřejmě i datové rozvody, přípravu pro kamerový systém, zabezpečovací systém. Dále i přípravu pro optické budoucí rozvody v obci.
Během realizace elektrických a datových rozvodů nám dovážejí a montují okna. Vybrali jsme si nakonec firmu Vekra, od které bereme jak okna, tak garážová vrata, tak i venkovní žaluzie. Práce nám celkem pěkně navazují.
Do konce roku chceme jistě stihnout ještě omítky, usadit nádrž na vodu a DČOV. Pokud to jen trochu půjde tak nalepit polystyren a udělat venkovní podhledy. Jistě chceme po omítkách položit podlahový polystyren aby následně mohla přijít firma položit podlahové topení.
Práce, úkolů a vizí máme hodně, tak s chutí do další práce.
buchtik825. 10. 2021 12:07:14
Mohl bych se zeptat, jak to máte s garážovými vraty od Vekry. Mě je budou dělat teď v listopadu. Stavební přípravou má být pouze čelní plocha (při pohledu) z garáže ve finálním provedení a "podezdění" pomocí vinglů na úroveň čisté podlahy. Řešil jste nějak ostění? Dával jste rohy z perlinky na vnitřní roh ostění? Z té úvodní fotografie to tak nevypadá. (já tam roh z perlinky taky nemám a teď se bojím, jak to ostění napojím na tu finální povrchovou úpravu zevnitř). Nemáte, prosím, nějaké fotky ze vnitř?
sprajcler26. 10. 2021 5:21:12

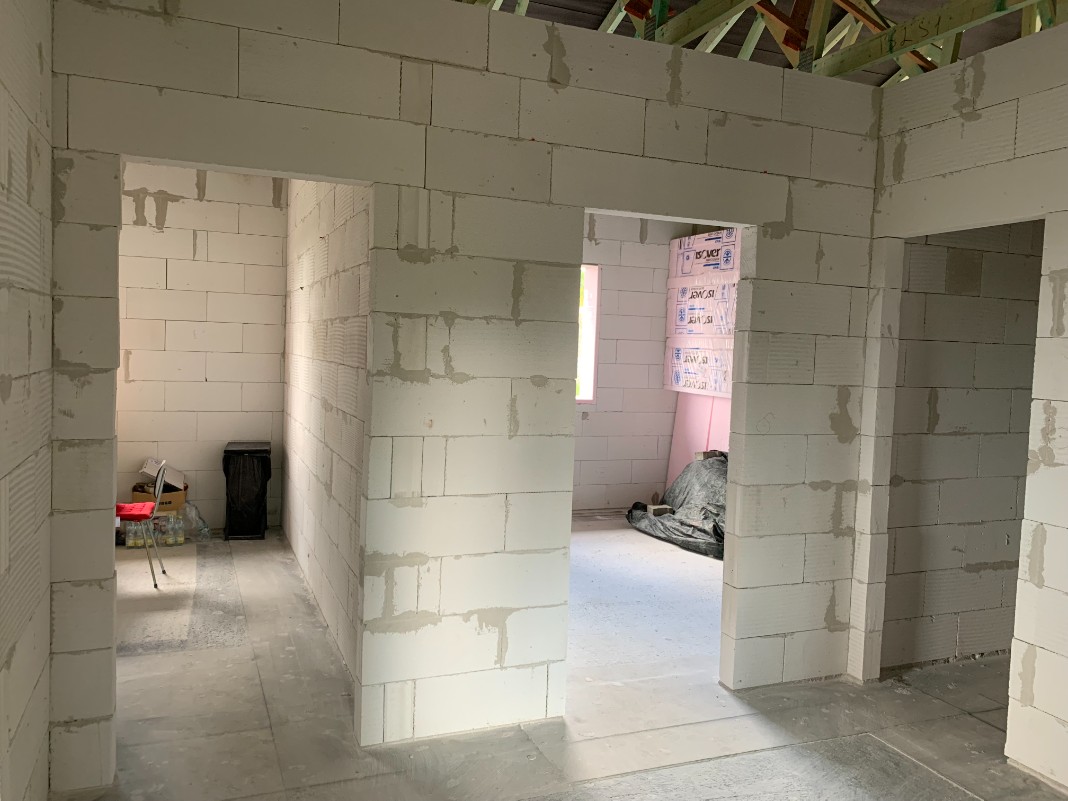

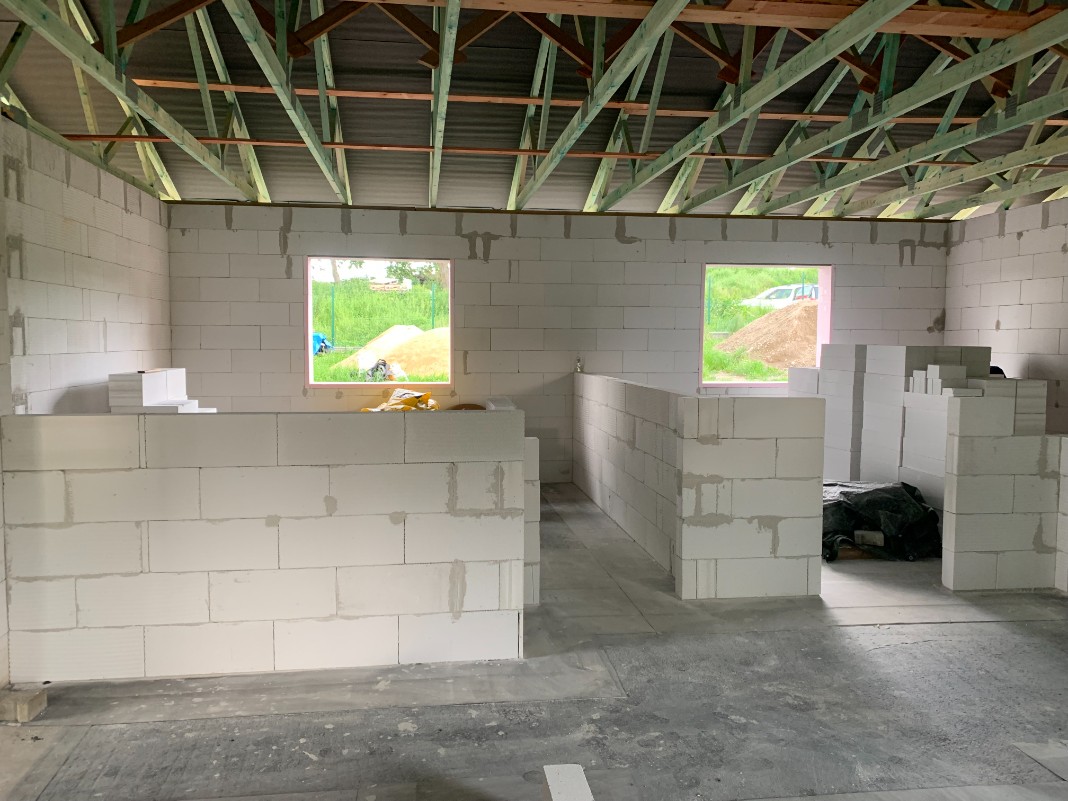

Dával jsem na rohy kovové rohy, tak abych mohl poté napojit. Našel jsem 2 foto, tak přidávám
