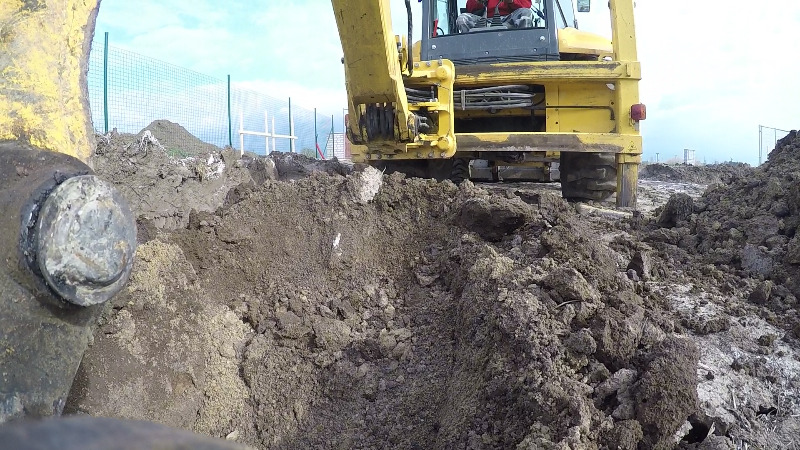

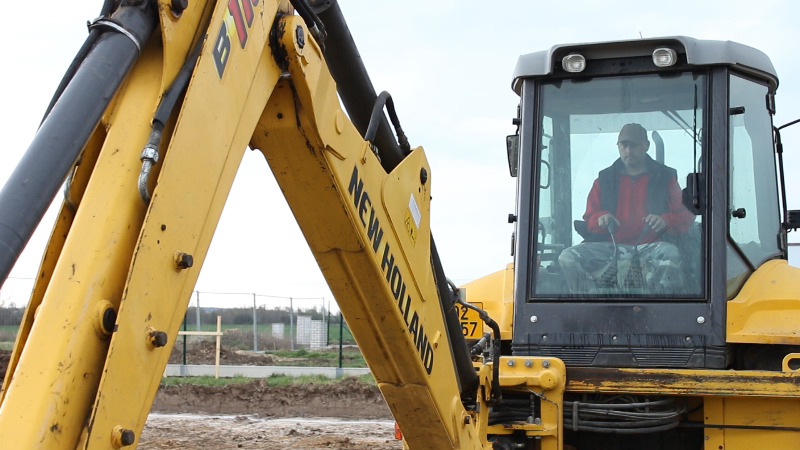

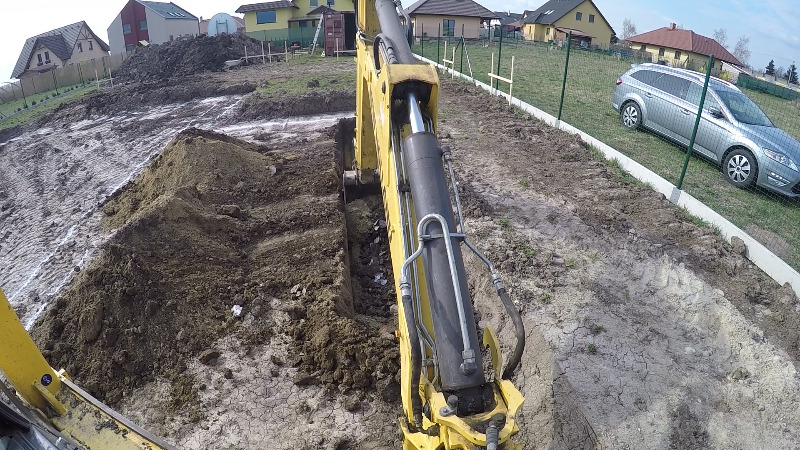

Obvodové pasy jsme hloubili 70 cm (dalších 40 – 50 cm je skrývka) od povrchu sejmuté ornice. Oproti původnímu výkresu jsme se rozhodli vyhloubit základ i pro vnitřní nosné zdi a později na něj usadit tvárnice ztraceného bednění. Po dohodě s projektantem jsme tedy i pod vnitřním zdivem provedli výkop, tentokrát ovšem do hloubky „pouze“ 40 cm. Důležité bylo, aby si bagrista na začátku důkladně nastudoval výkres a určil odkud bagrování zahájí, aby se mu povedlo večer z parcely v pořádku odjet. Při bagrování jsme se neobešli bez lopaty. Ručně je nutné začistit výkop a vytvořit tak čistou základovou spáru. Základovou spáru by měl převzít stavební dozor a odsouhlasit následnou betonáž, před kterou je pochopitelně nutné položit zemnící pásek a připravit prostupy. Oběma tématům se budeme věnovat v dalších dílech. Při podávání žádosti o stavební povolení, jsme měli jako jednu z příloh harmonogram kontrol ze stavebního úřadu. Dle pokynů jsme tedy nahlásili plánovaný termín provádění betonáže základů, aby si případně pracovníci úřadu mohli dojít zkontrolovat řádné začištění základové spáry. TIP: V předchozím videu jsme se věnovali zaměření domu a stavbě laviček. V příštím videu se podíváme na nákup a pokládku zemnícího pásku
Otázka
Prováděli jste řádně začištění základové spáry? Pište prosím do komentářů.
Náklady
Název položky | Cena |
---|---|
Bagrování základových pasů | 5 620 Kč |
Celkem | 5 620 Kč |
